Görevi düzenlemek: durum, öncelik, tarih, atanan
Bir göreve tıklayınca sağda görev paneli açılır; başlık, durum, öncelik, tarihler, ilerleme, atananlar ve açıklama burada değiştirilir ve hemen kaydedilir.
- Proje yöneticisi
- Proje üyesi
Görevi düzenlemek: durum, öncelik, tarih, atanan nedir?
Bir göreve tıklayınca sağda görev paneli açılır; başlık, durum, öncelik, tarihler, ilerleme, atananlar ve açıklama burada değiştirilir ve hemen kaydedilir. Kimler yapabilir: Proje yöneticisi; Proje üyesi. Tarihi değişen görevin ardılları bağımlılıklara göre ileri kayabilir; kaç görevin kaydığı ekranın altında bildirilir.
Adımlar

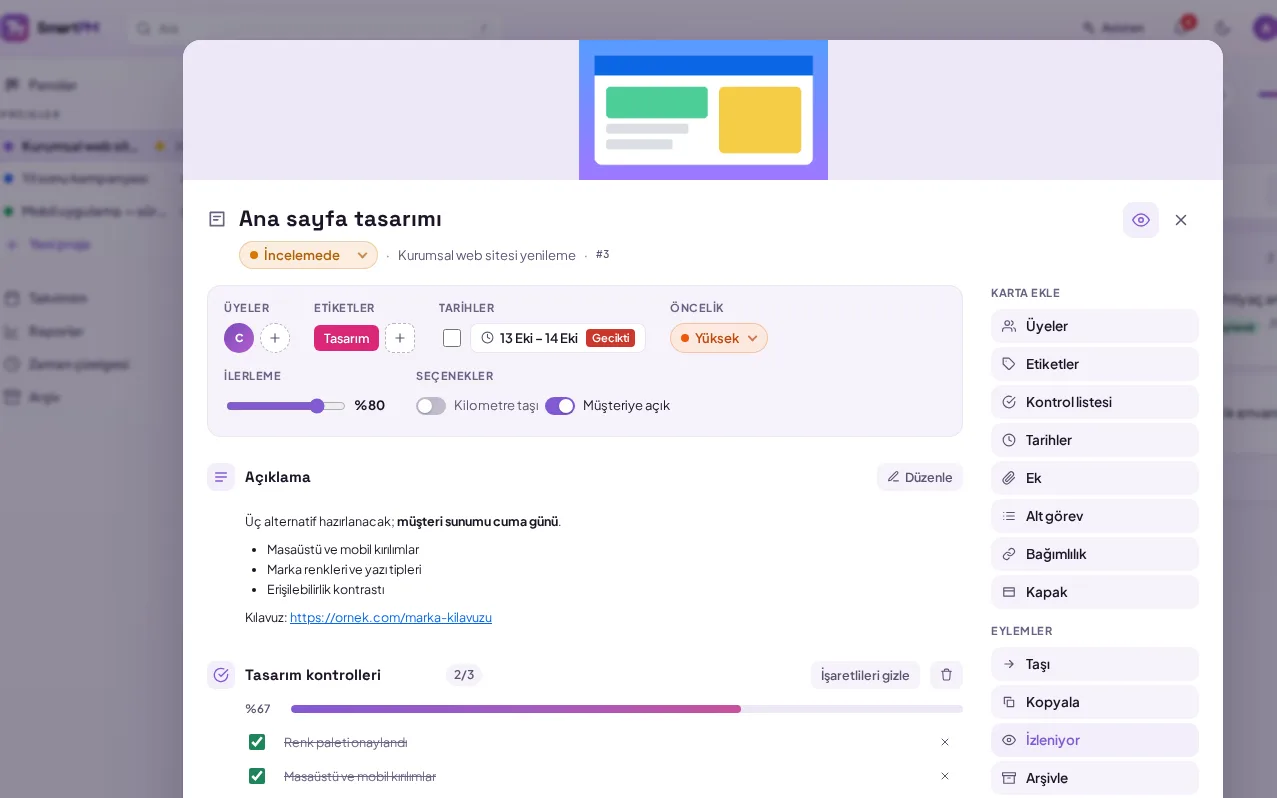

Listede, panoda ya da Gantt şemasında karta tıklayın; kart penceresi ortada açılır.
Üstteki büyük başlığa tıklayıp değiştirin 1. Başlığın altındaki renkli çipten kartın listesini (durumunu) seçin.
Özellik şeridinde Üyeler ve Etiketler yanındaki + ile kişi ve etiket ekleyin; açılan pencerede arayabilir, yeni etiket oluşturabilirsiniz 2.
Tarih çipine tıklayıp takvimden başlangıç ve bitiş seçin; yanındaki kutuyu işaretleyince bitiş “Tamamlandı” olur 3.
Öncelik çipinden düşük, normal, yüksek ya da acil seçin; İlerleme'yi kaydırın; Kilometre taşı ve Müşteriye açık anahtarlarını açıp kapatın.
- 1Başlık
- 2Üye ve etiket ekleyin
- 3Tarihler, tamamlandı
Alanlar
- Öncelik: Düşük, Normal, Yüksek, Acil.
- Başlangıç hafta sonuna düşerse ilk iş gününe alınır; Bitiş başlangıçtan önce olamaz. Yalnız bitiş tarihi girerseniz bitiş olduğu gibi kalır, başlangıç o güne ya da ondan önceki son iş gününe yazılır.
- İlerleme: yüzde, Gantt çubuğunun içini doldurur.
- Açıklama: Düzenle ile açılır, Kaydet ile kaydedilir. **kalın**, *italik*, `kod`, - madde, 1. numaralı madde, # başlık, > alıntı ve bağlantılar biçimlenmiş görünür.
- İzle (sağ üstteki göz simgesi): kartı izlerseniz atanmasanız da yorum ve tamamlanma bildirimlerini alırsınız.
- Alt görevler: satırdaki kutuyu işaretleyince alt görev “bitti” listesine geçer; kartı açmanız gerekmez.
